采油一厂三区:打通集输通道 破解生产瓶颈

8月14日20时40分,采油一厂管理三区经过现场攻坚,顺利完成XF1204HF井LNG站电力负荷优化改造,成功打通XF11-FP15井管网集输稳产通道,有效破除多重生产制约瓶颈,为区块天然气持续稳产夯实基础。
此前,受持续强降雨侵袭,XF11-FP15井井场道路通行受阻,CNG槽车无法按期进场收气。为防止停产造成的井筒积液,该井只能采取点火放喷,造成天然气资源损耗。
为从根源上消除恶劣降雨、道路通行等外部条件对单井生产的不利影响,该区坚持提前布局,先期完成XF11-FP15井至XF1204HF井LNG站集输管线铺设连通。管线硬件全线贯通后,站内供电短板成为新的堵点。由于LNG站电网长期处于满负荷运行状态,现有供电容量无法承接新增集输生产负荷,导致气井管线虽通,却不能接入管网开展集输生产。
为激活管网既有产能,啃下电力负荷不足这一难题,该区副经理张尚武带领技术员驻守现场开展实地踏勘、工况排查和综合研判,研究确定负荷分流改造技术方案。通过加装外接发电机组,对生活办公区、压缩机等用电负荷实施外部分流,腾挪释放主电网供电容量,满足气井集输设备运行用电需求。

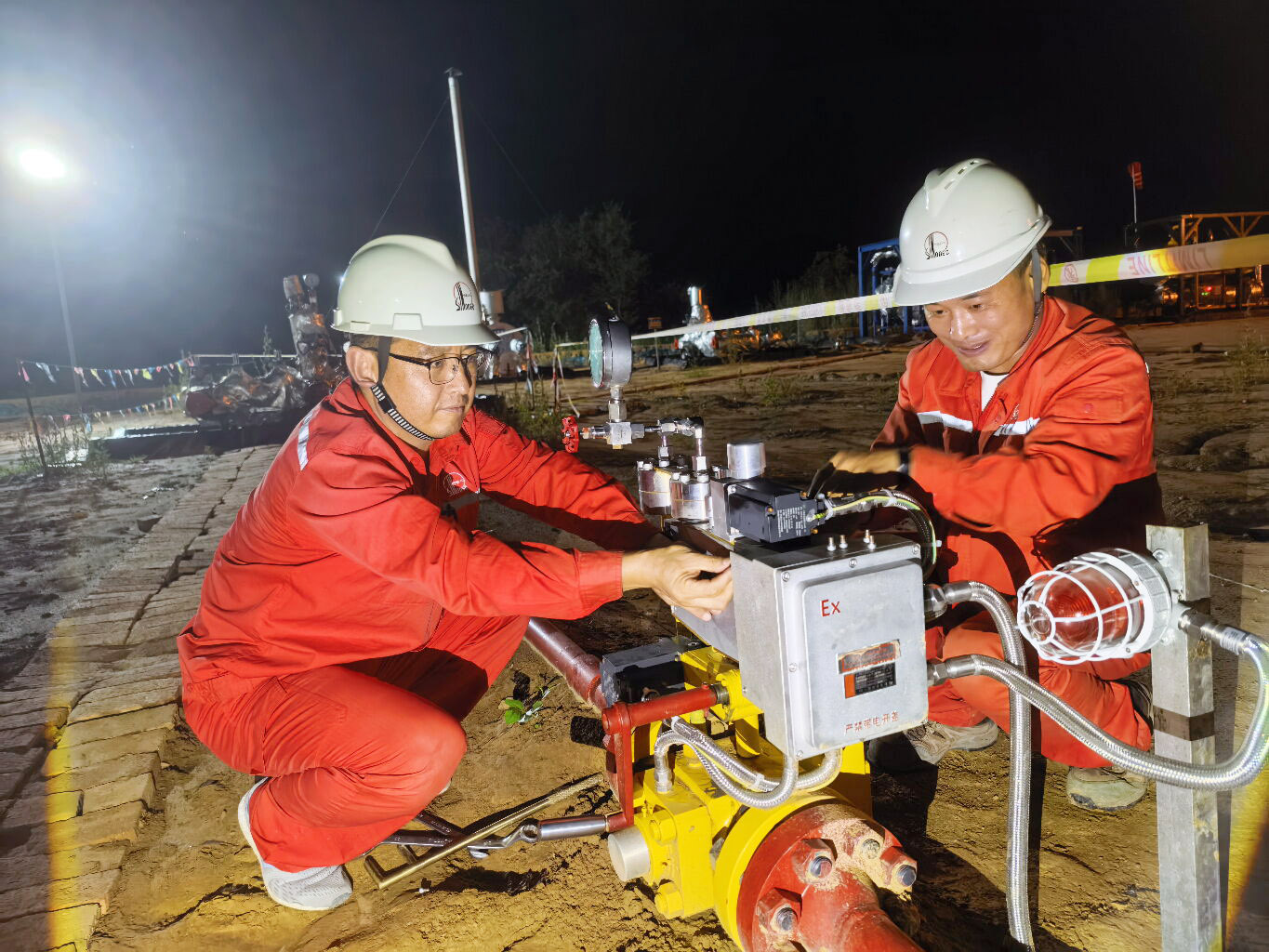

为最大限度降低施工作业对区块整体生产的冲击,现场优选作业窗口,8月14日凌晨5时启动错峰停机施工。参战人员抢抓时间节点、昼夜连续攻坚,有序完成发电机组安装、供电线路切换、用电负荷调配、系统联调等各项关键工序。当日19时38分设备调试完毕,20时40分实现一次启机成功,XF11-FP15井正式接入管网,实现集输连续生产。
改造全过程中,该区统筹兼顾施工改造与稳产保供,动态优化生产运行安排,及时将XF1204HF井调整至CNG回收点生产,有效平抑施工带来的产量波动,做到项目改造、稳产保产同步推进、两不误。(孙星星、付绪凯、张尚武)
