采服绿色应急供电护气田稳产

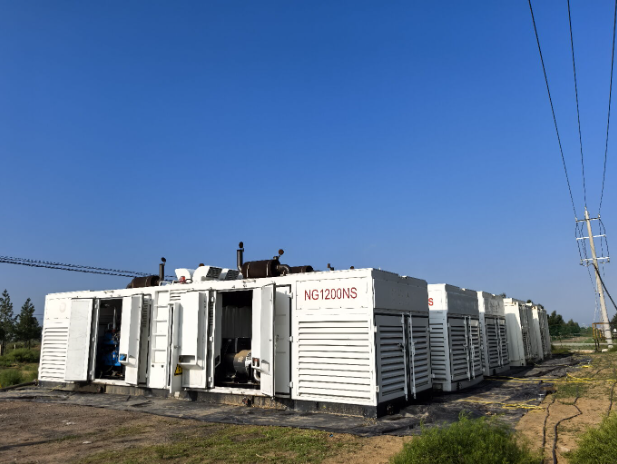

    近日,随着呼吉尔特35kV变电站主变增容改造完工,采服中心圆满完成48小时增容停电期间电力保供任务。增容期间,采服中心与驻地供电公司及时互通信息,实现9台10000kW CNG清洁能源发电机及配套设备从调运、吊装、调试到投运无缝衔接,通过加装双电源切换刀闸,将电源切换时间由30分钟压缩至10分钟,保障了大牛地气田18座场站稳定生产。(王子鹏、魏鑫)
