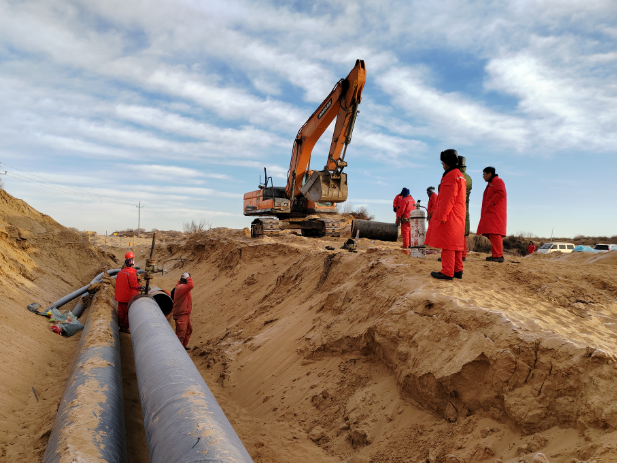

12月19日凌晨2:20分,采气一厂顺利完成西干线全面复产工作。该厂通过周密部署计划、统筹组织协调,连续奋战26小时,全部完成西干线新建3.5公里管段动火连头作业,实现南北贯通,西干线沿线站场全面恢复生产,为冲刺全年目标任务、打好来年“翻身仗”奠定基础。(贾彬、王万有)
